Page 35 - Revista Aranduka_Vol10 Nº 01 Web
P. 35

34  INVESTIGACIÓN                                                               INVESTIGACIÓN      35




 probabilidad diferente. Con λ = 4, se tiene un caso particular de la distribución PERT modificada, que
 se conoce como distribución PERT; debido a que en las fórmulas de media y varianza de duración de
 actividades del modelo PERT, se asume que λ = 4. Además, es necesario aclarar que tanto la distribución
 PERT como la PERT modificada, pertenecen a la familia de distribución beta [15]. En las dos corridas
 restantes se aplicaron las distribuciones triangular y, uniforme [4]. Es importante aclarar que en el caso
 de la distribución uniforme, los valores extremos utilizados corresponden a los tiempos optimista y
 pesimista de la duración de la actividad simulada, no siendo relevante el valor de tiempo más probable
 para dicha distribución.

 La duración total del proyecto también ha sido simulada, en una corrida compuesta por 100.000 iteracio-
 nes; si bien de modo distinto, ya que no se requirió simular la duración de las actividades componentes
 y, por ende, no fue realizada en simultáneo con las nueve corridas mencionadas anteriormente. En dicha
 corrida fue empleada directamente la distribución normal en la simulación de la duración del proyecto.

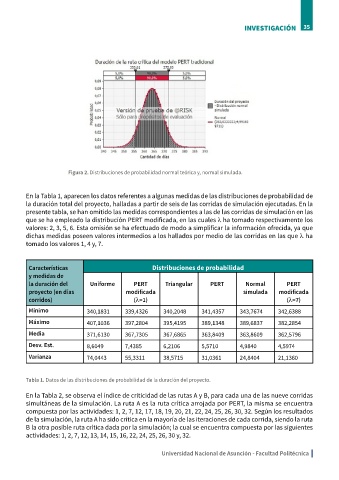

                       Figura 2. Distribuciones de probabilidad normal teórica y, normal simulada.
 III. RESULTADOS Y DISCUSIÓN

 En la Figura 1, se observa la red PERT que representa al proyecto abordado; en ella, cada nodo corres-  En la Tabla 1, aparecen los datos referentes a algunas medidas de las distribuciones de probabilidad de
 ponde a una actividad y, cada flecha indica la relación de presidencia entre dos actividades. Así, como   la duración total del proyecto, halladas a partir de seis de las corridas de simulación ejecutadas. En la
 se observa en la figura en consideración, el proyecto en estudio se encuentra compuesto por 34 acti-  presente tabla, se han omitido las medidas correspondientes a las de las corridas de simulación en las
 vidades. Un ejemplo de ruta o trayectoria de la red, es la compuesta por las actividades unidas por las   que se ha empleado la distribución PERT modificada, en las cuales λ ha tomado respectivamente los
 flechas de color rojo.  valores: 2, 3, 5, 6. Esta omisión se ha efectuado de modo a simplificar la información ofrecida, ya que
          dichas medidas poseen valores intermedios a los hallados por medio de las corridas en las que λ ha
          tomado los valores 1, 4 y, 7.



          Características                          Distribuciones de probabilidad
          y medidas de
          la duración del     Uniforme       PERT      Triangular     PERT       Normal        PERT
          proyecto (en días               modificada                            simulada    modificada
          corridos)                          (λ=1)                                             (λ=7)
          Mínimo             340,1831     339,4326    340,2048     341,4357    343,7674     342,6388

          Máximo             407,1036     397,2804    395,4195     389,1348    389,6837     382,2854
          Media              371,6130     367,7305    367,6865     363,8409    363,8609     362,5796

          Desv. Est.         8,6049       7,4385      6,2106       5,5710      4,9840       4,5974
          Varianza           74,0443      55,3311     38,5715      31,0361     24,8404      21,1360

 Figura 1. Red PERT del proyecto.
          Tabla 1. Datos de las distribuciones de probabilidad de la duración del proyecto.
 En la Figura 2, se observan dos distribuciones de la duración total del proyecto: la línea roja corresponde
 a la distribución normal teórica dada por PERT, el histograma o gráfica de barras grises corresponde a   En la Tabla 2, se observa el índice de criticidad de las rutas A y B, para cada una de las nueve corridas
 la distribución simulada de la duración en cuestión, aplicando la distribución normal. El propósito de   simultáneas de la simulación. La ruta A es la ruta crítica arrojada por PERT, la misma se encuentra
 esta figura consiste en visualizar la aproximación de la duración normal simulada de la duración del   compuesta por las actividades: 1, 2, 7, 12, 17, 18, 19, 20, 21, 22, 24, 25, 26, 30, 32. Según los resultados
 proyecto, a la distribución normal teórica del mismo. En la figura mencionada, se observa en la leyenda   de la simulación, la ruta A ha sido crítica en la mayoría de las iteraciones de cada corrida, siendo la ruta
 de la línea correspondiente a la normal teórica, que su media es igual a 363,8333 días y, su desviación   B la otra posible ruta crítica dada por la simulación; la cual se encuentra compuesta por las siguientes
 estándar, a 4, 9917 días aproximadamente.  actividades: 1, 2, 7, 12, 13, 14, 15, 16, 22, 24, 25, 26, 30 y, 32.


 Revista Aranduka Vol. 10 N° 1 - Julio 2019           Universidad Nacional de Asunción - Facultad Politécnica
